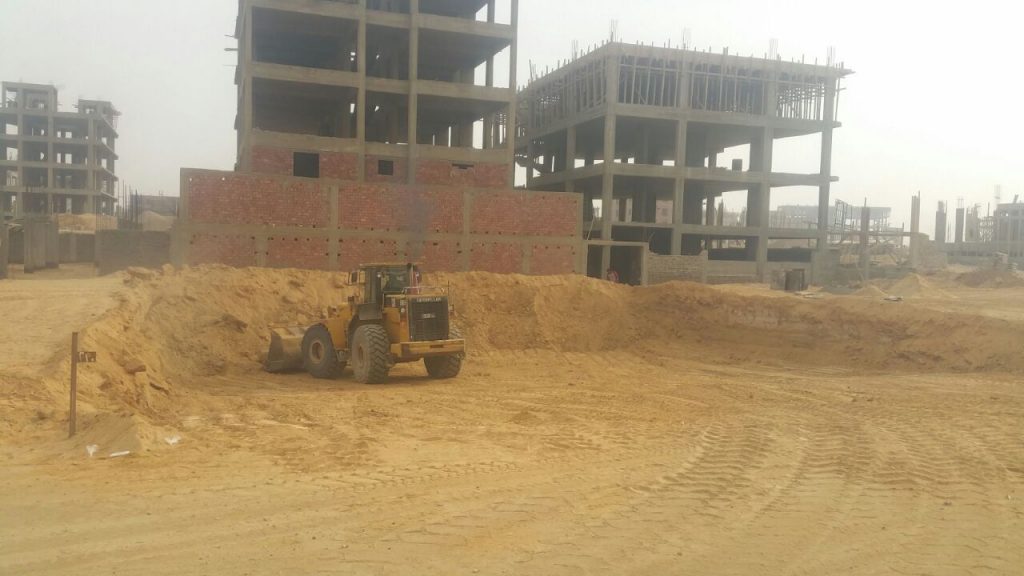

مراحل الحفر
ديسمبر 2017

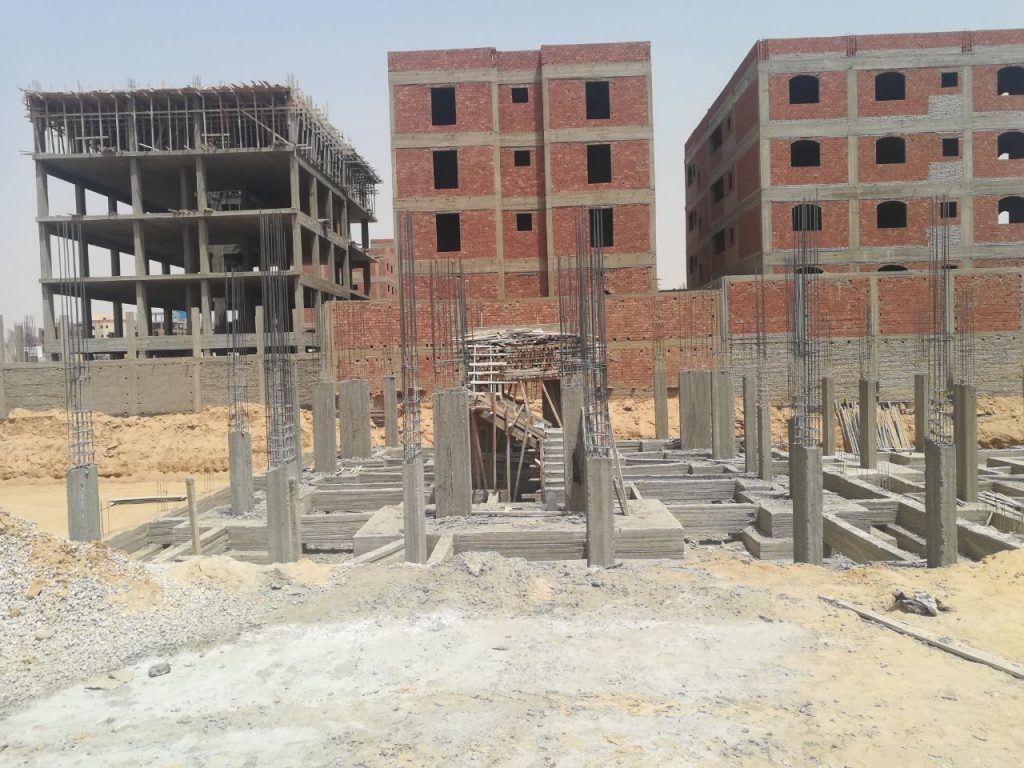

مرحلة صب القواعد
مارس 2018

متابعة صب القواعد
أبريل 2018

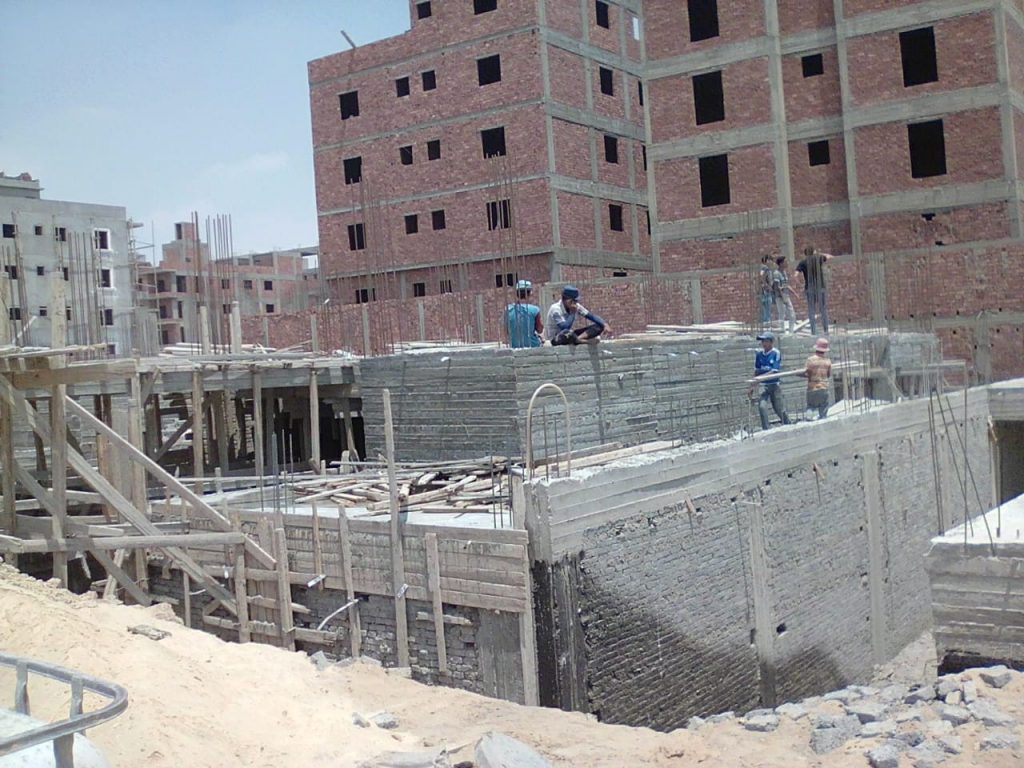

صب سقف الدور الارضى
أغسطس 2018

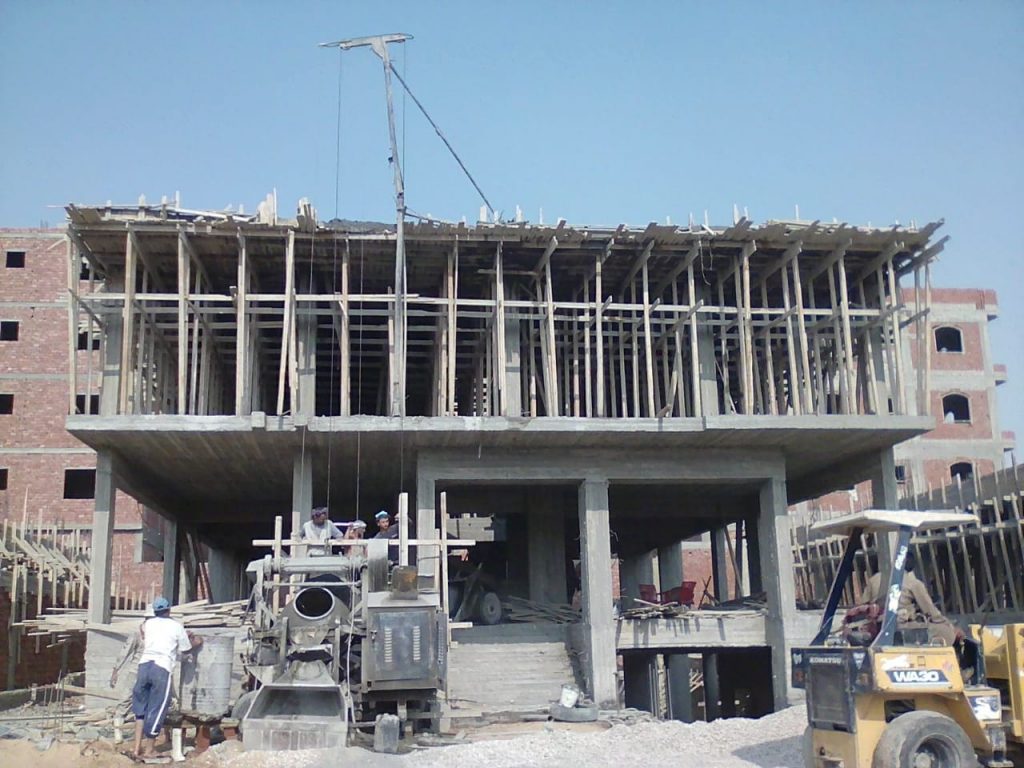

صب سقف الدور الاول
سبتمبر 2018

صب سقف الدور الثانى
أكتوبر 2018

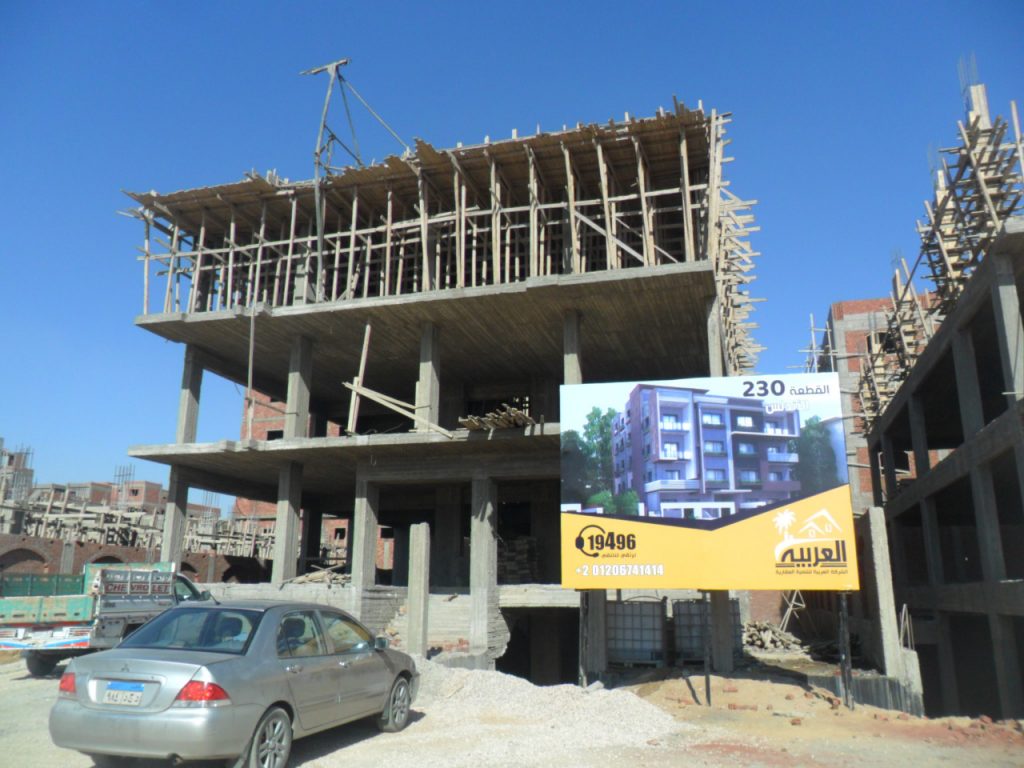

صب سقف الدور الثالث
مارس 2019

صب سقف الروف
مارس 2019

استكمال مراحل البناء والتقسيم الداخلى
أبريل 2019

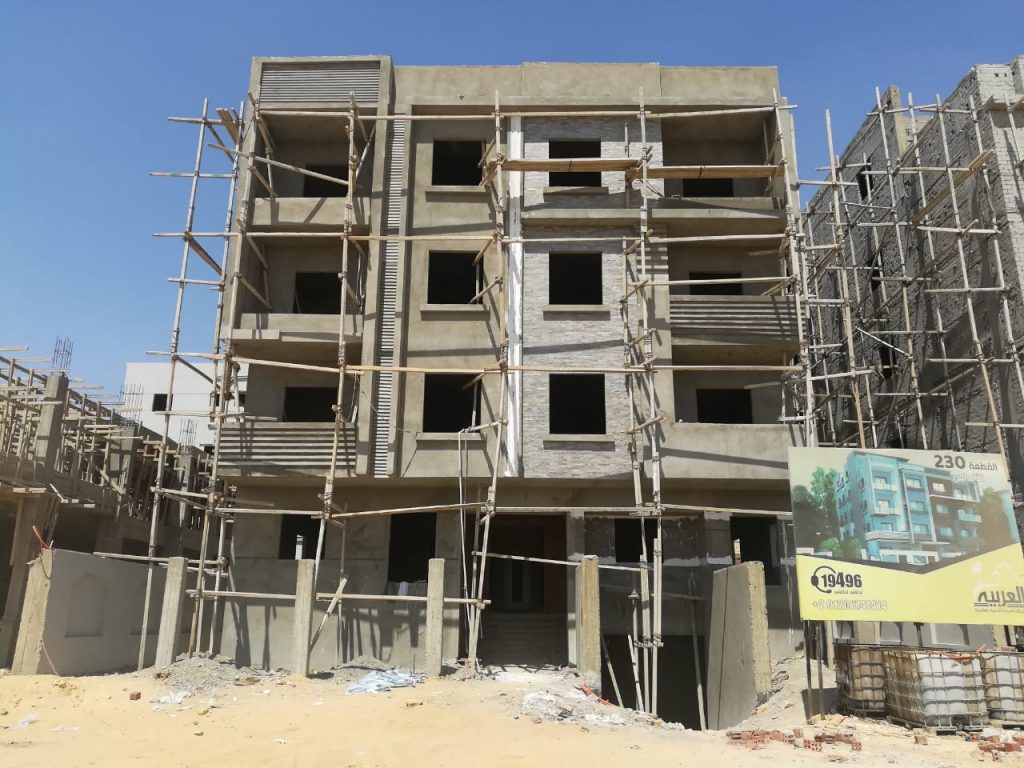

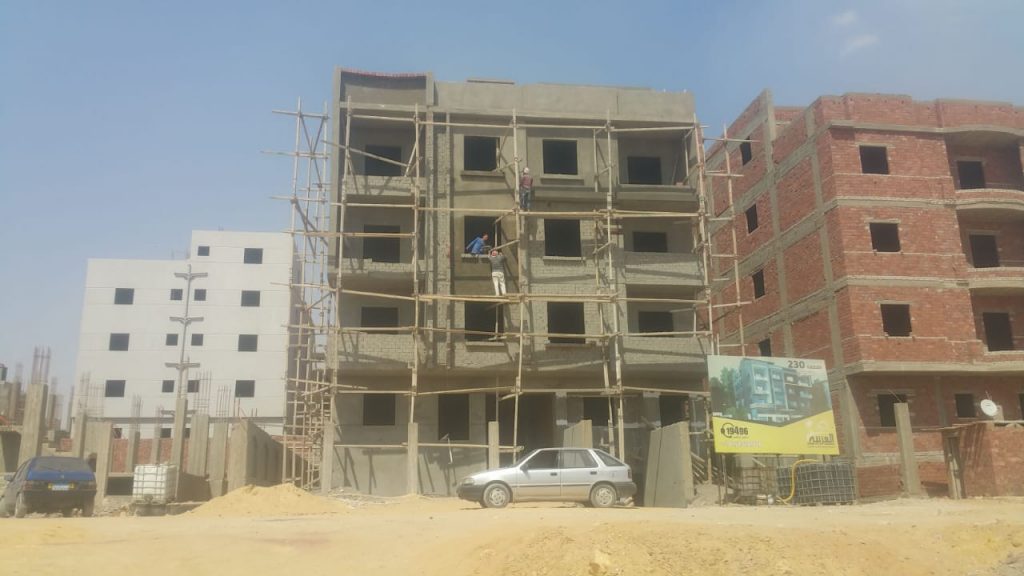

بدئ تشطيب الواجهه الخارجية
يونيو 2019

مراحل التشطيب النهائى
يوليو 2019

مرحلة التسليم
ديسمبر 2019

متابعة مرحلة التسليم
يوليو 2020
